2月1日,接到負責燃氣輪機項目開工儀式平整場地的緊急任務后,渾河市政公司快速響應,立即組織部署,于2月2日迅速進場開展施工。

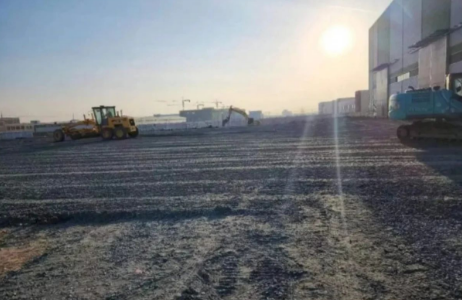

為了應對此次任務的高標準、高時效要求,渾河市政公司迅速抽調20名管理人員、調動施工人員40名、投入220鏈條鉤機3臺、50鏟車2臺、壓路機1臺、平地機1臺,搶抓施工進度,連續作業,安全有序推進施工。僅用24小時,完成平整場地10853.5m、鋪設凈沙1555.5m、鋪設級配碎石9298m、鋪設假草坪2050m、炮錘破碎320m,2月3日交付使用,確保優質高效按時地完成了施工任務。
